第1期工事
工事名称 | 山口市新本庁舎棟新築工事 |
工事場所 | 山口市 亀山町 地内 |
工事期間 | 2023年3月20日~令和2025年3月14日(約24か月) |
発注者 | 山口市長 伊藤 和貴 |
設計・監理 | 株式会社 石本建築事務所 |
施工 | (建築)清水建設・シマダ・鴻城土建工業特定建設工事共同企業体 (電気)中電工・中国芝浦電子・星電業社特定建設工事共同企業体 (機械)三建設備工業・白上水道・伊藤工務所特定建設工事共同企業体 |
建物概要 | (構造)鉄骨造一部鉄筋コンクリート造(免震構造) (規模)地上6階 地下1階 (建築面積)3,697.65㎡ (延床面積)24,129.11㎡ |
敷地面積 | 21,496.75㎡ |
※市民交流棟・新立体駐車場など第2期工事の発注は2025年を予定しています。

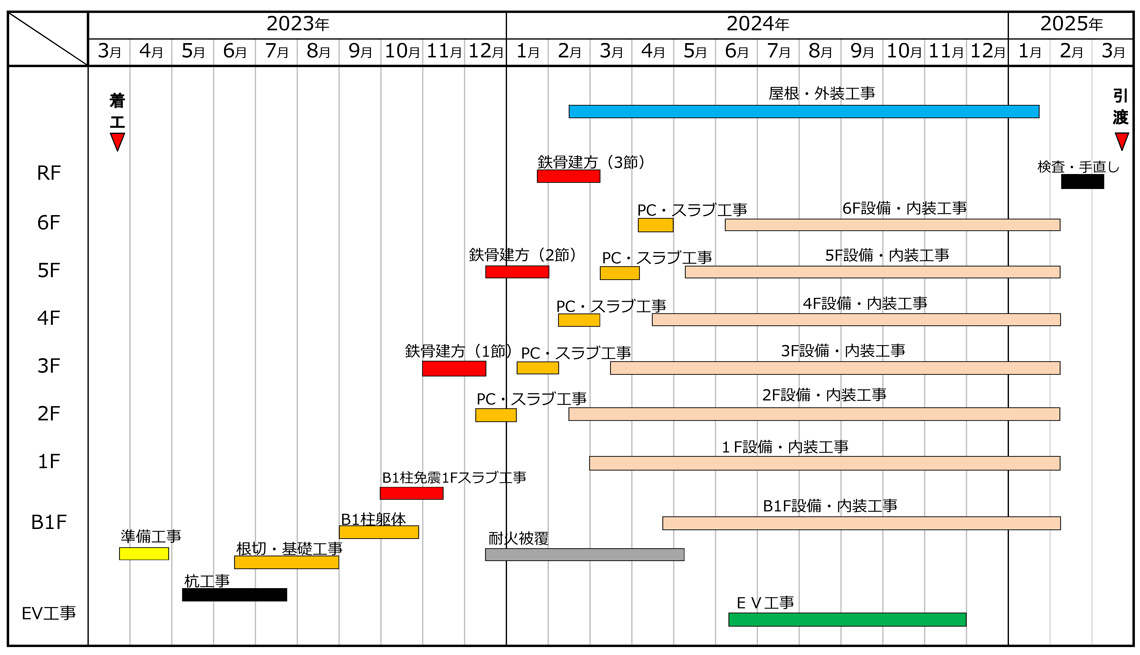

![](https://yamaguchi-shinhonchosha.jp/wp/wp-content/uploads/2024/01/20240104-山口市庁舎簡略工程更新-scaled.jpg)
